Что предусмотреть до обшивки дома сайдингом

Подготовка к монтажу8 мин чтения

Прежде чем закрывать стены панелями, пройдите вокруг дома и отметьте всё, что на них закреплено. Разберём шесть точек на одном фасаде и составим список решений для монтажника, электрика и сантехника.

Что предусмотреть до обшивки дома сайдингом

Иллюстрация к статье

После обшивки стена окажется ближе к водосточной трубе, основание фонаря — глубже относительно новой поверхности, а короткий вывод крана может стать неудобным. Такие вещи не видны в расчёте квадратных метров. Их замечают, когда доходят до конкретного места на стене.

Ниже — обход одного условного дома: от водостока до кабельного ввода. Возьмите телефон и отметьте такие же точки на своих фотографиях. По каждой нужен ответ: предмет остаётся, переносится или снимается, а затем устанавливается заново.

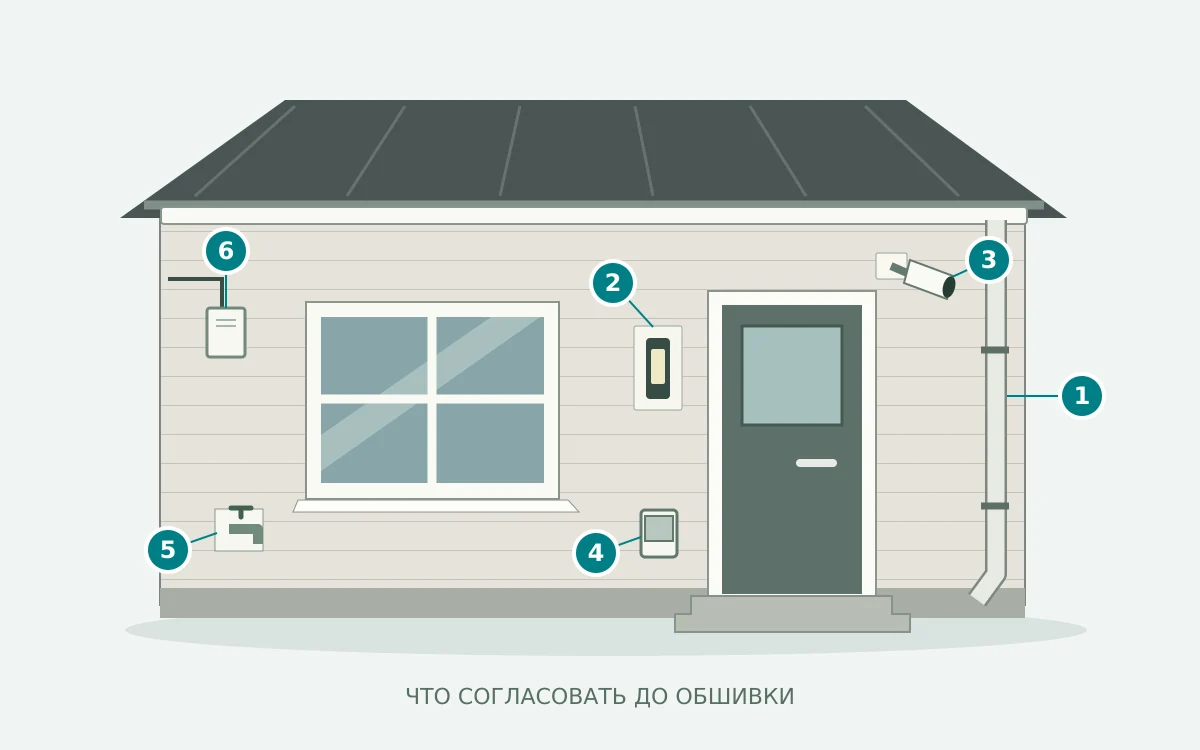

Схема фасада: водосток, светильник, камера, розетка, кран и кабели

Схема одного условного фасада. Цифрами отмечены места, которые стоит обсудить до обшивки; расположение предметов не является монтажным чертежом. 1 — водосток; 2 — светильник; 3 — камера; 4 — розетка; 5 — кран; 6 — кабели.

Сначала обозначьте будущую поверхность стены

Попросите монтажника показать, где пройдёт лицевая поверхность сайдинга. Для этого учитывают выбранную систему: основание, обрешётку, утепление, если оно предусмотрено, вентиляционный зазор и сами панели. Толщина одного листа сайдинга здесь ничего не объясняет.

Особенно полезно приложить рейку в местах, где уже что-то выступает из стены. Будет видно, останется ли место за водостоком, насколько утопится кран и куда попадёт основание светильника. Универсального отступа для всех домов нет: положение облицовки определяют по конкретной конструкции.

С окнами действует тот же принцип. Если откосы ещё не согласованы, сначала снимите замеры для подбора оконных планок, чтобы не заказывать обрамление по старой поверхности стены.

1. Водосточная труба: проверить место для креплений

Сфотографируйте трубу целиком и отдельно каждый хомут. Обсудите, останется ли она на прежней линии, потребуется ли снимать её для работы и к какому основанию её закрепят после обшивки. Решение «поставим обратно» слишком расплывчатое: новая поверхность стены может уже занимать прежнее место.

Заранее согласуйте и соединение трубы с верхней частью водостока. Если трубу придётся отодвинуть, монтажник должен проверить всю связку, а не только длину крепежа у стены. Самостоятельно подбирать удлинённый крепёж по принципу «лишь бы достал» не стоит: имеет значение основание и нагрузка.

Что записать: кто снимает трубу, кто возвращает её на место и какие детали потребуются. Если работу выполняют разные люди, назначьте ответственного за окончательную сборку. На время перерыва отдельно решите, куда будет уходить вода с крыши.

2. Светильник: привезти основание до монтажа панелей

Красивая картинка фонаря в каталоге не показывает, как его основание встанет на рельефную облицовку. Подготовьте сам светильник или чертёж с размерами задней части и крепёжных отверстий. Тогда можно согласовать площадку, положение кабеля и высоту установки.

Проверьте простую бытовую вещь: получится ли открыть крышку или снять корпус, не упираясь в наличник, свес или соседнюю деталь? Предмет может хорошо выглядеть спереди и оказаться неудобным при замене лампы.

Что записать: модель светильника, место установки, кто готовит основание и кто подключает прибор. Работы с проводкой выполняет электрик; фасадчику нужен согласованный выход кабеля, а не просьба «оставить где-нибудь рядом».

3. Камера: выбрать направление до сверления

Отметьте не только точку крепления камеры, но и то, что должно попадать в кадр: калитка, въезд или входная дверь. Попросите установщика проверить выбранное положение до окончательного монтажа. В том числе с учётом двери в открытом состоянии, водостока и будущего светильника.

Для поворотной камеры нужно место вокруг корпуса. Для любой модели — доступ к крепежу и обслуживаемым соединениям. Схему крепления и проход кабеля согласуют вместе с устройством фасада; навешивать оборудование просто на тонкую панель нельзя.

Что записать: модель, направление обзора и место доступного соединения. В эту же запись добавьте домофон, если он тоже появится у входа.

4. Наружная розетка: примерить с вилкой и крышкой

Проверьте расположение розетки с тем удлинителем или прибором, которым будете пользоваться. Должны открываться крышка, помещаться вилка и оставаться место для кабеля. На фотографии пустого корпуса эти неудобства легко пропустить.

Нужный корпус, защиту от влаги, подключение и защитные устройства выбирает электрик с учётом места установки. До облицовки он должен согласовать с монтажником крепление, проход через фасад и доступ к обслуживанию. Закрывать соединения панелями, рассчитывая при необходимости разобрать стену, — плохой план.

Что записать: для чего нужна розетка, где она будет находиться и как к ней получить доступ после отделки.

5. Поливочный кран: проверить вместе со шлангом

Недостаточно оставить ручку крана снаружи. Нужно, чтобы её можно было повернуть, накрутить соединитель и снять шланг. Приложите к выводу тот быстросъём или переходник, который собираетесь использовать: он тоже занимает место.

Если вывод приходится удлинять или переносить, это согласуют с сантехником до обшивки. Не заставляйте отделочника подрезать готовые панели вокруг неудобного крана, если его положение ещё можно исправить.

Для дома, который зимой остаётся без постоянного отопления, отдельно обсудите отключение и слив воды из наружной линии. Сайдинг не решает эту задачу. Расположение запорной арматуры и способ подготовки к морозам определяются устройством водопровода.

Что записать: положение крана относительно новой стены, место для шланга и доступ к обслуживаемым соединениям.

6. Кабели и коробки: разобраться, что остаётся

Снимите крупным планом вводы, коробки и провода вдоль стены. Вместе со специалистом определите, что используется, что можно убрать и какие линии принадлежат провайдеру или обслуживающей организации. Неизвестный кабель нельзя считать ненужным только потому, что он выглядит старым.

До монтажа согласуйте трассы и места, к которым нужен доступ. Если фасадчики и электрик работают в разные дни, последовательность должна быть записана: сначала подготовка линий и оснований, затем согласованные работы по облицовке, после — установка и проверка оборудования. Конкретный порядок зависит от выбранных узлов.

Газовые трубы, счётчики, дымоходы и вентиляционные выходы требуют отдельного решения с профильным специалистом. Их нельзя переносить или зашивать по общему правилу для фонаря.

Почему нельзя просто прикрутить всё поверх сайдинга

Виниловая облицовка меняет размеры при изменении температуры. Крепление дополнительного предмета не должно зажимать панель и мешать этому движению. В инструкции Ю-Пласт отдельно разобраны отверстия для установки наличников, ставен, электропроводки и других деталей.

Но отверстие с запасом само по себе не решает весь узел. Нужно определить, что несёт нагрузку, как оформлен проход через облицовку, как отводится вода и что можно разобрать для обслуживания. Все эти вопросы следует согласовать для выбранной серии и конкретного предмета.

То же относится к тому, что появится позднее: держателю шланга, табличке с номером дома, маркизе. Запишите будущие покупки сейчас. Для тяжёлого оборудования или навеса потребуется отдельное решение по основанию и креплению.

Один лист для разговора с монтажником

Пронумеруйте точки на фотографиях так же, как на схеме. В таблице ниже — вопросы для заполнения. Вместо «разберёмся на месте» впишите согласованное решение и имя или контакт исполнителя.

Что согласовать до начала обшивки
Точка на стенеРешениеОтветственный и срок
1. ВодостокОставляем или переносим? Какие крепления и детали нужны?Кто снимает и собирает; когда восстановится отвод воды.
2. СветильникМодель, площадка, высота и выход кабеля.Монтажник и электрик; что готово до закрытия стены.
3. КамераНаправление обзора, основание, доступ к соединению.Установщик оборудования; согласование до сверления.
4. РозеткаНазначение, корпус и свободное место для вилки.Электрик; порядок работ согласован с фасадчиком.
5. КранВынос от стены, подключение шланга, доступ.Сантехник; перенос до облицовки этого участка.
6. КабелиЧто остаётся, что убирают, куда нужен доступ.Электрик или обслуживающая организация; до обшивки.

Открыть бланк для заполнения и печати →

Перед тем как закрыть стену панелями

Сделайте фотографии подготовленных оснований и согласованных трасс. Один кадр снимите издалека, чтобы было понятно место на доме, второй — крупно, с привязкой к углу или проёму. Сохраните их вместе с таблицей и точным названием выбранной серии. Это поможет вспомнить расположение деталей после отделки; фотография не заменяет проверку стены перед сверлением.

Попросите отдельно перечислить в смете снятие и возврат оборудования, перенос выводов и подготовку креплений. Иначе цена «монтажа сайдинга за квадратный метр» может не включать работы, которые вы считали очевидными.

Для подбора материала в нашем магазине в Минске можно отправить фотографии и размеры фасада. Панели и комплектующие подбираются по выбранной системе, а решения по коммуникациям и креплению оборудования согласуются с исполнителями этих работ. Когда расположение всех точек определено, переходите к расчёту количества панелей и запаса.

Техническая основа

Инструкции Ю-Пласт: раздел об установке дополнительных деталей и свободном температурном движении панелей. Рекомендации Döcke: крепление внешних предметов через облицовку. Документы проверены 30 сентября 2026 года. Размеры отверстий, крепёж и узлы выбирайте по актуальной инструкции именно вашей системы.

Ваша подборка

Избранное

Поможем с выбором

Заказать звонок

Оставьте имя и телефон. Перезвоним в рабочее время — ежедневно с 9:00 до 20:00.

Или позвоните: +375 (29) 348-93-39
